蘭博電子報

156期-宜蘭鐵道建設的肇始-宜蘭縣鐵道全通式(一)

取自蘭陽博物館,2021年,《宜蘭線鐵道興建歷程調查計畫成果報告書》

編按

日治時期引進軌道建設,先建立以人力推行的輕便車道系統, 連接蘭陽平原上的主要聚落,1924(大正 13) 年 12 月 1 日,宜蘭線全線通車營運。此後,宜蘭線鐵道成為宜蘭人最主要的交通設施。
宜蘭線鐵道全通迄今,將屆百年,但其興建歷程卻仍乏人探究。是故,宜蘭縣立蘭陽博物館於2021年委託佛光大學蔡明志教授辦理「宜蘭線鐵道興建歷程調查計畫」,希望藉由史料文獻的蒐集,考掘宜蘭線鐵道的規劃與執行歷程。

宜蘭線鐵道全通式

宜蘭線全通式最後確定在1924(大正13)年11月30日舉行,11月初時鐵道與蘭陽三郡各忙碌準備,鐵道部發行3張一組的開通紀念繪葉書,繪葉書攝影內容有:草嶺隧道南口與溪底之北白川宮征討紀念碑;龜山頭與礁溪公共浴場;宜蘭線俯瞰圖,呈現出貫通三貂嶺、草嶺山脈之線路,並記入各驛名。[1]宜蘭街在11月2日在街役場樓上舉行宜蘭鐵道全通式祝賀會相關之協商會,除設置有宜蘭案內圖記繪葉書與土產品之歡迎設備,連續三天國旗提燈與施放煙火、假裝行列、陳列生花盆景、藝妓手踊、子供角力、本島人藝閣等。[2]

宜蘭線鐵道全線開通前鐵道部公布的列車時刻表,臺北到蘇澳只要5個小時。資料來源:《臺灣日日新報》,1924年11月27日2版,〈八年にて成りたる 宜蘭線の效果(三) 孤立して居た宜蘭地方が 鐵道開通に依る利益は莫大〉。
宜蘭線鐵道全線開通前鐵道部公布的列車時刻表,臺北到蘇澳只要5個小時。資料來源:《臺灣日日新報》,1924年11月27日2版,〈八年にて成りたる 宜蘭線の效果(三) 孤立して居た宜蘭地方が 鐵道開通に依る利益は莫大〉。

此外,鐵道部也全力進行宜蘭線鐵道開通前的準備,客車將汰換掉既有的舊式四輪車,全部改用新式大型客車。至於機關車,八堵至雙溪間使用大型機關車,雙溪到蘇澳使用十八號型機關車,因此在雙溪新設機關庫,以供在該站更換機關車,並在11月25、26日全線試運轉。[3]11月30日當天的全通式,鐵道部共邀請了蘭陽三郡3百餘名與台北基隆及其他各地4百餘名的來賓,共8百多名,當天一早開特別列車,共有41輛(ボギー客車11輛、四輪車2輛、42人乘換車28輛),前後皆附機關車,上午6點55分從台北發車,10點40分到達宜蘭。此外當天也安排往蘇澳與往礁溪之列車,可隨意搭遊。[4]鐵道部海野技師、鹿島組阿部主任與高野組的主任,17日先來宜蘭準備,18日要視察宜蘭公園的式場與模擬店。[5]

但最後機關車的運用分成三種:基隆至雙溪用大型,雙溪至宜蘭用中型;宜蘭至蘇澳間因跨越濁水溪之鐵道橋為木橋,故使用小型機關車。因此,在雙溪驛與宜蘭驛均設有機關庫,以便轉換機關車。[6]

在宜蘭線工事期間,尤其是三貂嶺、草嶺隧道工事,有多位因公殉職者,尤以鐵道部技手吉次茂七郎為兩隧道現場主任,但在草嶺隧道工事期間因罹患黑水熱而殉職。為紀念其生前功勞,在草嶺隧道北口處建設紀念碑,在開通式前舉行盛大除幕式。[7]

1924(大正13)年11月25日,鐵道部舉行宜蘭線全線試運轉,列車連結12輛,鐵道部部長率領汽車、運輸與監督三課課長與技師、課員多人參加,車內裝設新速度機,以測試速力(速度)發電試驗。原來車內無電燈設備,全通後變更為電燈[8]

宜蘭線的請負人鹿島組主人鹿島清介與大番頭(總管)長淵清介在28日來到台灣,談到宜蘭鐵道多山岳,尤其是三貂嶺與草嶺兩大隧道甚費苦心,費時三年。開鑿期間若生出惰氣,則釀出不慮災厄,作業員都需小心謹慎,工事得無事完成。再者則是宜蘭線多雨,也影響工事進行效率。[9]

11月30日宜蘭線全線開通式正式舉行,台北驛匯集各地官民,驛頭交叉國旗,試乘列車之機關車頭亦飾以國旗。6點55分自台北驛發車,於八堵驛再匯集基隆方面來賓,10點40分抵達宜蘭驛。宜蘭驛前設有歡迎門,蘭陽三郡盛裝官民、青年團、消防組、小公學校生出迎。接著直接到位於宜蘭公園內的開通式場。式場間口10間,奧行15間。典禮11點鐘正式開始。

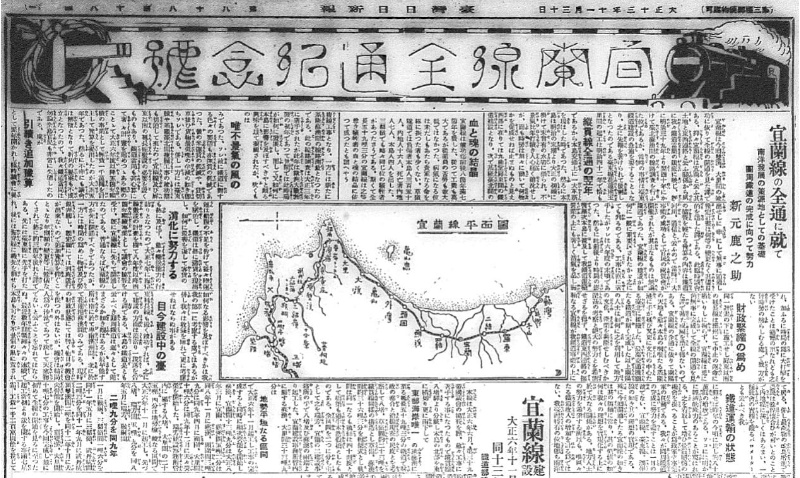

《臺灣日日新報》宜蘭線全通紀念號。資料來源:《臺灣日日新報》,1924年11月30日1版,〈宜蘭線の全通に就て〉。
《臺灣日日新報》宜蘭線全通紀念號。資料來源:《臺灣日日新報》,1924年11月30日1版,〈宜蘭線の全通に就て〉。
宜蘭鐵道開通式會場。資料來源:《臺灣日日新報》,1924年12月1日夕刊2版,〈宜蘭鐵道開通式會場〉。
宜蘭鐵道開通式會場。資料來源:《臺灣日日新報》,1924年12月1日夕刊2版,〈宜蘭鐵道開通式會場〉。
臺北檢番藝妓也被邀請到宜蘭鐵道全通式會場表演舞蹈。資料來源:《臺灣日日新報》,1924年12月1日夕刊2版,〈臺北檢の別嬪連〉。
臺北檢番藝妓也被邀請到宜蘭鐵道全通式會場表演舞蹈。資料來源:《臺灣日日新報》,1924年12月1日夕刊2版,〈臺北檢の別嬪連〉。

台灣總督伊澤雖未參加,但有祝電「茲當宜蘭線開通。謹謝貴官以下關係職員之勤勞。為開發蘭陽地方。望將來更一層奮勵。」鐵道部長新元鹿之助則提到宜蘭線開啟了東西鐵道連絡之端緒,對於圓周鐵道完成的願景也具重大關係,僅餘蘇澳花蓮港與南邊溪州台東間未完成,俟景氣迴轉即敷設。其報告內容如下:[10]

宜蘭線。此回因雙溪。大里間竣功全線開通焉。抑宜蘭線之建設。我鐵道當局。夙觀宜蘭之土地。與東西聯絡之關係。而自明治三十九年至翌年。查勘臺北蘇澳間之線路。當時事情。急要建設臺東鐵道。而迄反後焉。臺東線花蓮港玉里間之起工。在明治四十二年。即縱貫線之翌年。本島交通上。一大革新之秋也。本島自明治之末葉。至大正之初期。水害之甚。振古未有。光景不佳。年復一年。人心萎靡。至於極端。而時勢刻刻以動。似有所促成者矣。在西部者。有九曲堂屏東間之建設。基隆臺北間。尋興複線工事。一面於基隆蘇澳間。測量線路。即於大正三年著手。此為歐戰勃發之初年。世之人。頗具興味。凝視時局之如何發展。又如何影響於本島。乃其所及。只不景氣耳。是故所望於鐵道者。運賃之低減。如米運賃之低減。貸切車所辨貨物最低哩之半減是也。一面臺東線。基隆臺北間複線工事告竣之期亦迫。一面有說宜蘭線。及屏東以南之延長線必要建設者。鐵道當局。亦以其意。著著計畫。大正五年。乃以為五箇年繼續事業。(大正六年度以降)豫算經費一千萬圓。具案提出。不幸議會解散。案不成立。我等鐵道當局。暨全島官民。大為失望。翌年開臨時議會。提出追加豫算。幸得通過。豫定計畫。如意而行。畢竟經此臨時議會協賛之豫算。內容分鐵道河川通信。當時稱為三大事業。其功之成也。官民開會祝之。三者之中。鐵道為大。宜蘭線之建設。一般如何重視。審此可知。六年度末。直興工事。此其前後。時局影響。見及本島。我鐵道運輸營業上。亦甚起色。海運船腹不足。益需陸運。鐵道遂為滯貨。縱何盡善努力。客貨皆難消化。輸送能力停頓。七年籌設海岸線。作四箇年繼續事業。(八年度以降)。即得議會協賛。既先宜蘭線而開通也。如係當時。宜蘭線當先開通。乃為時局未定。物價工資。一律奔騰。難以既定之額遂行。擬請追加豫算。逐年所攤不得不變更。約後三箇年。即臺東線設於前。海岸線繼於後。且為時局。備受打擊。所甚遺憾。此皆時勢使然。無可奈何。尤如屏東以南延長線。本同計畫興工。比至溪洲。乃為財政緊縮。至於中止。顧宜蘭線。得無事完成。而今全線開通。甚可祝福也。宜蘭線之全通。蘭陽之天地。得接基隆。而近臺北。夫最高機關之鐵道。此既完成。蘭陽人士。如何運用。能使地方文化向上。產業興隆者。所望周詳考察。絕大努力無已也。宜蘭線尤為鐵道東西聯絡之樞軸。於我鐵道事業上。如何影響者。固我等首要考慮。然更有離收益。而應考慮者。臺東延長線。方為建設。近或竣功。則建設方面。暫成一段落焉。本島圓周鐵道。有遲遲而進之觀。而今所餘。祇有二處。在南臺東至溪洲。在北蘇澳至花蓮港。而觀財政現狀。宜俟他日機會。雖然。機會屬人為。非天降來也。可忘之乎。

最近數年。繼續緊縮。本島經濟失色。所幸農產改良增進。農民裕如。不若內地之甚。照我鐵道運輸之狀態。比昨年之此時。約增收八十萬元。尚有經濟的底力明矣。相機而挽回之者。為政家。事業家之任務也。我等努力於圓周鐵道之完成。非一日之故矣。如宜蘭線。臺東線。潮州線。皆其理想之實現。殊如此回開通之宜蘭線。尤當樞軸。其價值之如何。於實現我等之理想。關係匪輕。所以希望地方人士之努力者。非徒為區區鐵道之增收計。而為確立我臺灣特有之地位。即欲固南洋發展策源地之基礎也。總之本島產業之振動機。要交通機關之完成。急欲建設者為此。謀改良者亦為此耳。余更望南進。使宜蘭線。可能延長。故乘此機會。願本島官民。殊如蘭陽人士。協力馴致其成也哉。

宜蘭線平面圖。《臺灣日日新報》,1924年11月30日1版,〈宜蘭線の全通に就て〉。
宜蘭線平面圖。《臺灣日日新報》,1924年11月30日1版,〈宜蘭線の全通に就て〉。

接著由工務課長提出工事報告,提到宜蘭線北半部沿線地勢險惡、峻嶺相連、溪谷錯綜,南半部則是平坦的蘭陽平原。曲線最小半徑為15鎖(301.75公尺),坡度方面在瑞芳猴硐間為1/75,在三貂嶺雙溪間為1/60。橋梁有102座,隧道19處,停車場22所,諸建物共4千餘坪(13220.5平方公尺)。涵洞(コルベルト)86處,伏樋(排水道)650處。其中長達7108呎(2166.52公尺)的草嶺隧道與長6063呎(1848公尺)的三貂嶺隧道為本島兩大隧道,在當時日本分列第6與第10長。草嶺隧道工費154萬餘圓,費時2年10個月;三貂嶺隧道工費136萬餘圓,費時2年3個月。建設費用中,監督費66萬餘圓,用地費83萬餘圓,土工費220萬餘圓,橋樑費100萬餘圓,隧道費330萬餘圓,軌道費185萬餘圓,諸建物費66萬餘圓,運搬費69萬餘圓,總工費約1263萬餘圓。[11]草嶺以北鐵軌與縱貫線本線相同,採用60磅軌條,以南都是用40磅軌條。橋樑如為木橋,都是利用宜蘭本地產的木材,以節約建設費。工事自1917(大正6)年12月8日八堵蘇澳兩端分別起工,漸次開始營業。北端在1923(大正12)年10月到頂雙溪間開始營業;南端則先在1920(大正9)年12月到大里路段先開通。此次頂雙溪大里間完成,全線通車。

典禮經30分鐘後結束,即邀請來賓觀覽舞台上藝妓手踊,或是到園內各處所設模擬店參觀。台北方面來之來賓,下午分別到蘇澳、礁溪、羅東街遊覽。[12]全通日隔日,下午1點起在宜蘭街有藝妓手踊與假裝行列,4點之後則有桃園女優芝居在天后宮前舞台開演,也有迎請北港媽祖在市內繞境,有各商組合或其他團體的藝閣,非常熱鬧。[13]宜蘭的諸多店家,也在《臺灣日日新報》上刊登祝賀詞。

宜蘭各官署、店家在《臺灣日日新報》刊登祝賀宜蘭線鐵道開通之廣告。資料來源:《臺灣日日新報》,1924年11月30日3版。
宜蘭各官署、店家在《臺灣日日新報》刊登祝賀宜蘭線鐵道開通之廣告。資料來源:《臺灣日日新報》,1924年11月30日3版。

參考資料

[1]《臺灣日日新報》,1924年11月1日4版,〈宜蘭線全通式 來月一日宜蘭街で 盛大に行ふに決定〉;1924年11月4日4版,〈宜蘭線全通式期〉。

[2]《臺灣日日新報》,1924年11月4日1版,〈鐵道開通式 祝賀打合會〉。

[3]《臺灣日日新報》,1924年11月7日2版,〈宜蘭線全通式準備〉;1924年11月7日4版,〈宜蘭線準備全通式〉。

[4]《臺灣日日新報》,1924年11月16日5版,〈宜蘭線全通式に 八百餘名を招待〉;1924年11月17日4版,〈宜蘭線開通柬客〉。

[5]《臺灣日日新報》,1924年11月19日1版,〈宜蘭鐵道開通式 準備に著手する〉。

[6]《臺灣日日新報》,1924年11月23日4版,〈開辨豫報〉。

[7]《臺灣日日新報》,1924年11月25日5版,〈兩隧道の犧牲者記念式〉;1924年11月26日4版,〈宜蘭開通式順序〉。

[8]《臺灣日日新報》,1924年11月27日4版,〈宜蘭線試運轉佳績〉。

[9]《臺灣日日新報》,1924年11月29日4版,〈宜蘭線追懷談〉。

[10]《臺灣日日新報》,1924年11月30日4版,〈就宜蘭線之全通 為南洋發展策源地之基礎 向圓周鐵道之完成之努力〉。

[11]《臺灣日日新報》,1924年12月1日2版,〈東西鐵道連絡の端を開き 蘭陽の富源と文化の中心を 接續した宜蘭線開通式〉。

[12]《臺灣日日新報》,1924年12月1日2版,〈東西鐵道連絡の端を開き 蘭陽の富源と文化の中心を 接續した宜蘭線開通式〉;《臺灣日日新報》,1924年12月1日3版,〈宜蘭全線開通式〉。。

[13]《臺灣日日新報》,1924年12月2日5版,〈餘興や催物ご賑ふ 宜蘭鐵道全通式第二日目〉。
